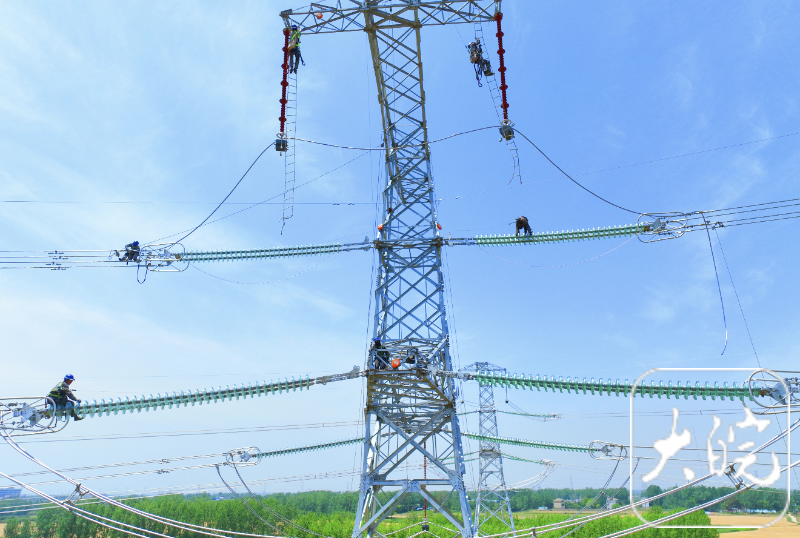

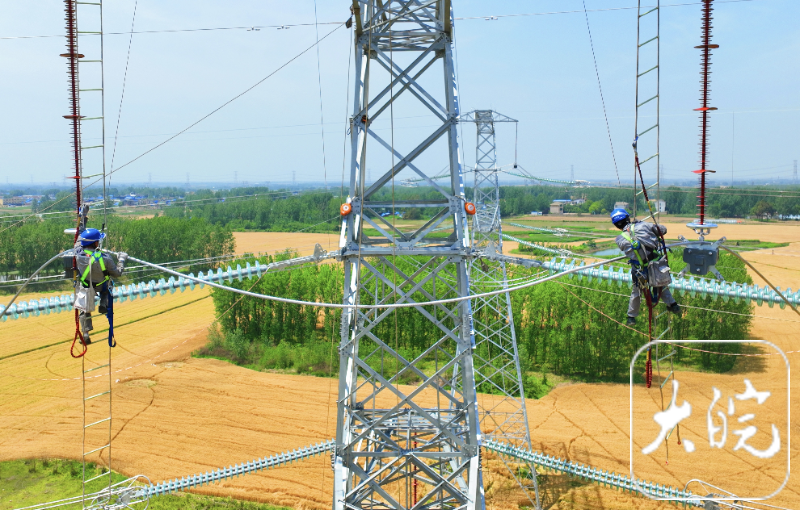

大皖新聞訊 5月27日,在安徽省長豐縣吳山鎮,供電人員正對500千伏孔龍線新建線路開展現場驗收。歷經1年半的持續改造,全面升級的孔龍線將于本月內正式送電,今夏長三角地區供電將更可靠。
500千伏孔龍線于2024年3月全面啟動升級改造
據悉,全長64.092千米的500千伏孔龍線是華東地區供電“動脈”洛繁線的組成部分,于2017年5月正式投運,由1985年投運的華東電網第一條500千伏輸電線路——洛繁線開斷進孔店變和龍門變形成,線路當前最大輸電能力186.3萬千瓦,約為合肥電網最大負荷10%以上。投運40年來,洛繁線持續將安徽淮南電力資源輸送至長三角負荷需求中心,有力保障著經濟社會發展。
為了進一步提升區域供電可靠性和線路輸送負荷能力,安徽供電于2024年3月全面啟動孔龍線的升級改造工作??埦€運行方式由單回路升級為雙回線路,全段新建鐵塔39座、線路17.2千米,改造鐵塔32座、線路13.5千米,原高壓輸電導線更換為載流量更高的型號,線路橫截面積由400平方毫米增至630平方毫米。改造過程中同步對全段線路進行檢修和隱患消缺,將老舊部件進行更換。
據了解,為了盡可能減小對區域正常供電影響,孔龍線升級改造工程分兩個階段推進。第一階段為2024年3月1日至5月29日,線路31至102號桿塔和線路區間開展改造、新建升級,約占孔龍線總長度的近50%。第二階段為今年3月1日至5月28日,對余下的1至31號、102至149號桿塔進行新建升級。
“線路改造同時,2024年5月1日至2025年3月1日,我們采取不停電方式,陸續完成孔龍線新建雙回線路和29基鐵塔的建設工作。”合肥供電公司相關人員說。
合肥電網500千伏變電站將增加至六座
連日來,孔龍線送電前的驗收、試驗等工作正在全面推進,預計該線路將于5月內正式送電。屆時,孔龍線的輸電能力將提升約25%,從186.3萬千瓦提升至233萬千瓦,相當于合肥電網最大負荷近兩成。今夏和未來一段時期,長三角地區供電可靠性將進一步提升,為經濟社會發展保駕護航。
“隨著氣溫不斷升高,電網迎峰度夏負荷高峰挑戰即將到來。我們正集中力量加快推進超高壓、特高壓變電站和線路的檢修和建設工作,將來自遠方的電力平穩可靠輸送至長三角地區負荷需求中心?!眹W合肥供電公司運維檢修部副主任董康說。
7月底前,合肥陸續完成500千伏孔門、銘邑、傳邑、孔龍等線路的建設和送電工作。屆時,合肥電網500千伏變電站將增加至六座,超高壓和特高壓輸電線路長度將在目前基礎上新增8%、約130公里,迎峰度夏電力供應將更充沛,服務廣大市民安心度過“清涼一夏”。
大皖新聞記者 徐琪琪 通訊員 李巖 劉兵
