新安晚報 安徽網 大皖新聞訊 路拓寬了,原先的電桿卻留在了路中央成了"攔路虎"。隨著城市建設的推進,這樣的情形在一些改擴建道路上不時上演。為了徹底拔除這些"攔路虎",合肥市自2017年便啟動了一輪專項的"拔桿"計劃,新安晚報、安徽網、大皖新聞記者近日采訪時獲悉,目前這批計劃集中拔除的占道電力設施已所剩無幾,相關部門表示,一切順利的話,將力爭在今年上半年全部完成遷改工作。
最新:南一環占道電力設施被拆除
住在屯溪路小學附近的市民趙女士最近發現,南一環與曙光路交口往東一點的南側慢車道上,原先占據路面的電力環網柜不見了,“每天騎車接送孩子從這里經過時非常不便,現在終于被拆掉了,”趙女士說。
3月3日中午,記者在南一環與曙光路交口向東接近蘭亭巷的位置看到,南一環南側輔道公交車站牌的后方,目前有一片綠色的施工圍擋區域,占據了人行道和非機動車道的一大半路面?!斑@里以前就是環網柜,現在被拆掉了,”趙女士說:“雖然現在的位置有圍擋不好走,但是馬上圍擋拆掉肯定就好了。”

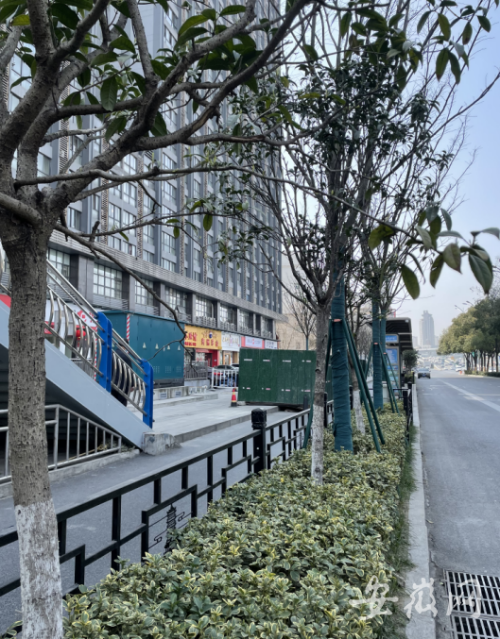

記者在現場看到,新建的環網柜已向南移至人行道外側,對于周邊通行已沒有影響。
合肥市市政工程管理處的相關人士告訴記者,作為市區重要的主干道,受建設條件限制,南一環拓寬改造時,與曙光路交叉口往東約100米南側的兩臺環網柜、一臺箱變遺留在非機動車道上,對過往行人和車輛造成不便,存在一定的安全隱患。

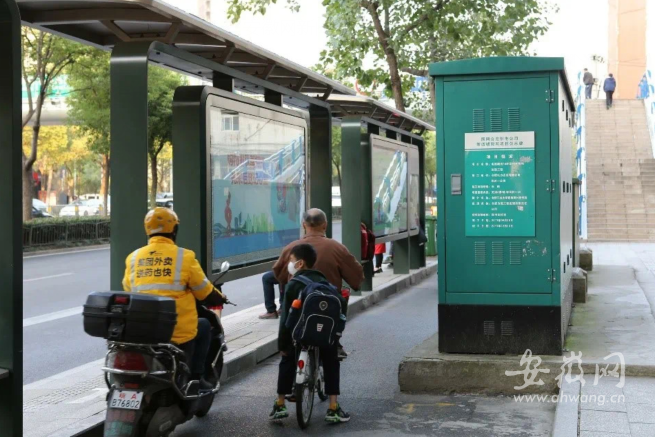

(遷改前)
2月28日晚10點,通過排管、手工井、設備基礎土建施工,設備安裝、電纜敷設、停送電等工作,南一環路上的兩臺占道環網柜被起吊拆除。

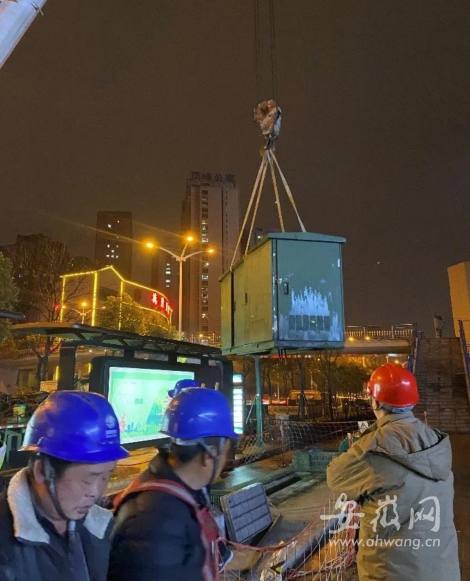

(拆除現場)
背后:拆除完畢歷時近一年
看起來簡簡單單的起吊拆除,其實先后歷時約一年才得以完成。
記者采訪了解到,由于受線路走向等一些客觀條件限制,占道環網柜的拆除面臨重重困難,為了解決這一"攔路虎",市政部門主動和供電部門等相關單位進行對接,多次磋商積極推進遷改工作。另外,新建環網柜用地涉及土地劃撥及補償問題,也需多部門進行對接協調,在轄區規劃、綠化、街道等相關單位的積極配合下,最終解決了新建環網柜的用地問題。并于2021年上半年完成土建施工。
合肥市市政工程管理處相關人士告訴記者,遷改環網柜還涉及電纜敷設、切改等施工,需要停電進行,而南一環又是電力重點保障區域,停電對周邊電力用戶、餐飲企業等單位影響較大,為此,市政處會同供電部門制定了多套停電切改方案,積極與電力用戶溝通協調停電事宜,取得用戶的理解和支持,前后分五次完成停電切改,把對用戶的影響降到最低,前后經歷近一年的時間,直到今年2月28日才完成拆除。
接下來,原電力設施所在的舊基礎部分需要拆除并安裝一處新的電力檢查井,預計相關的養護、瀝青攤鋪工作全部完成,大約需要20多天,一切順利的話,在本月底可以恢復路面正常通行。
計劃:還有4處力爭上半年完成遷改
類似的"攔路虎"拆除在合肥也不是第一次了,比如清溪路曾在2021年4月,集中移除占道電桿15個。記者3月3日采訪了解到,目前壽春路的一處占道電力設施也已組織拆除,另外幾處類似的情況也在積極推進中。
據了解,早在2017年,合肥供電公司向合肥市政府報送《國網合肥供電公司關于市區內占道電桿遷改工作的請示》,經市委市政府審批,形成政企多方合力的新模式,對項目的規劃定位、資金安排、工程進度等具體實施內容作出了要求。確定全市28處(后增加1處)約100根占道桿塔由合肥市統籌解決。涉及長江東路、沿河路、清溪路等,由于屬于遺留問題,明確由合肥市市政工程管理處具體負責協調實施。
目前該項工作已完成24處占道電桿遷改工作,除一處暫不具備實施條件外,其余4處均在有序推進中,并力爭在今年上半年完成遷改,盡早還路于民。
新安晚報 安徽網 大皖新聞記者 伍靜
