新安晚報 安徽網 大皖新聞訊 據合肥城鄉建設微信號消息:今天,合肥公示五里墩立交南上橋口交通擁堵點治理有三個方案,請市民提出寶貴意見和建議。具體如下:
為盡力緩解五里墩立交南上橋口交通擁堵狀況,我們組織對治理方案進行了深入研究并形成了三種方案。現將方案進行公示,歡迎大家提出寶貴意見和建議,感謝您對我們工作的支持和幫助。
聯系電話:62692767
電子郵箱:hefeijianweicjc@163.com
公示時間:2021年4月28日-2021年4月30日
五里墩立交南上橋口交通擁堵點改造工程方案設計↓↓↓
方案一
治理措施
治理措施包括三處,其中:

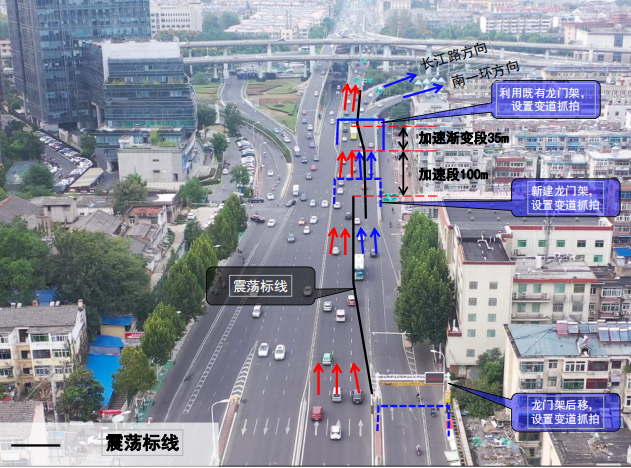

第一處:施劃震蕩標線,分隔主輔車道;利用既有2座龍門架及新增的1座龍門架,設置變道抓拍系統,晚高峰時禁止車輛由合作化路高架主線駛入南一環、長江路。通過前述措施避免輔道直行車輛與主線轉向車輛交織。

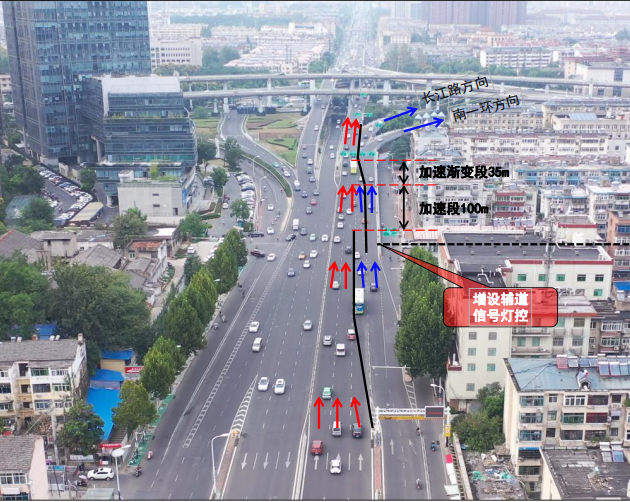

第二處:在輔道處增設燈控信號,使輔道的車輛間隔通過單車道進入主線,使輔道進入主線車輛盡量不影響主線通行。

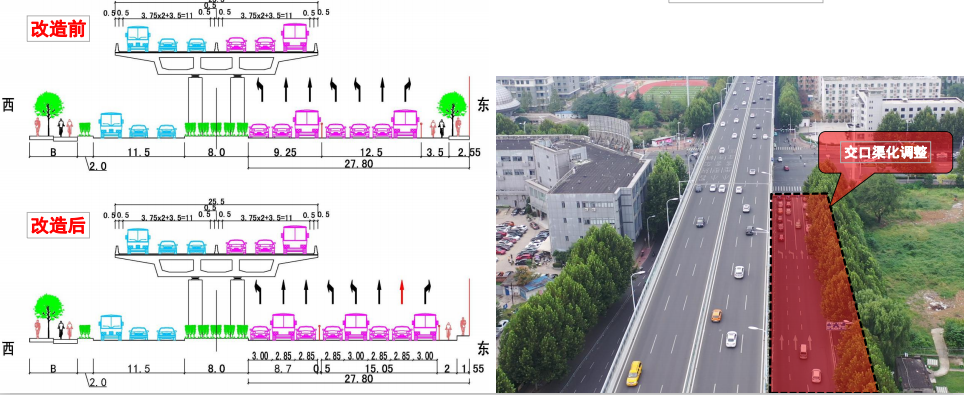

第三處:在合作化路高架(黃山路下匝道以南路段),設置引導標牌,引導晚高峰期間,合作化路高架轉至長江路、南一環的車輛在黃山路下匝道處提前下橋;對合作化路與黃山路交口南邊進口道進行渠化改造,新增一條直行車道,提升黃山路下橋匝道處的直行通行能力。
不利影響

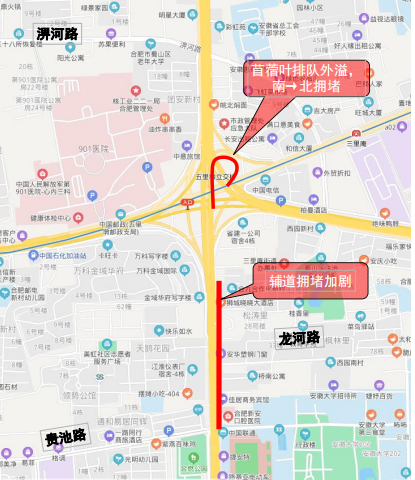

(1)晚高峰期間,五里墩至貴池路路段的輔道擁堵加劇。
(2)受長江西路地面交口通行能力制約,苜蓿葉排隊外溢,南→北仍存在一定擁堵。
(3)晚高峰期間,由于合作化路高架下橋口處無法向東轉向,高架向東轉向車輛需要通過路網提前繞道行駛。
方案二
治理措施
治理措施共三處,其中:

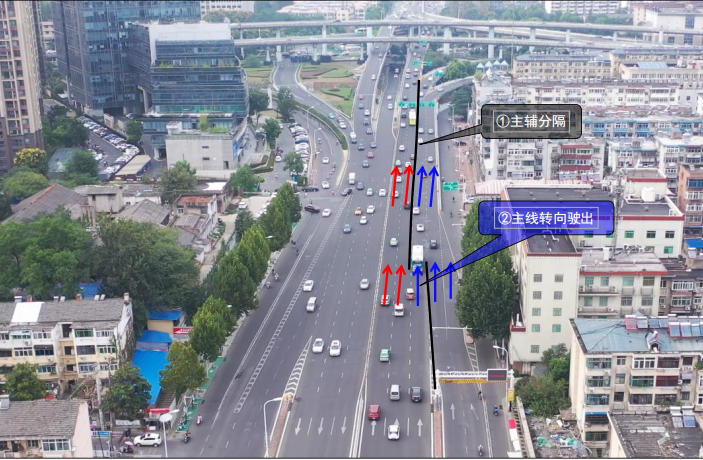

第一處:下橋口北側至五里墩段,主輔分隔,禁止輔道車輛進入主線直行。主線要駛向長江路、南一環的車輛,應在落橋處即提前駛出進入輔道。

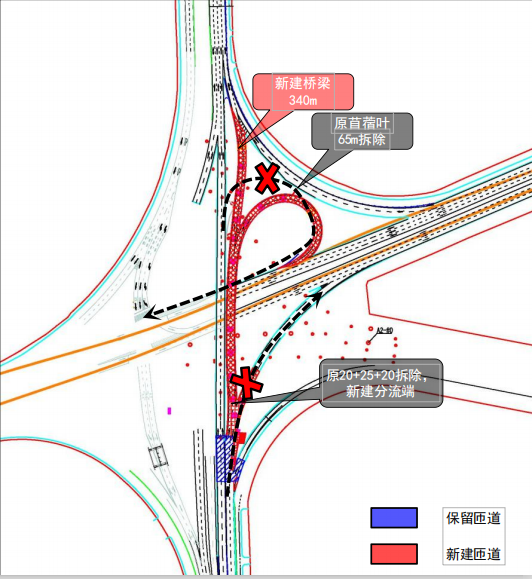

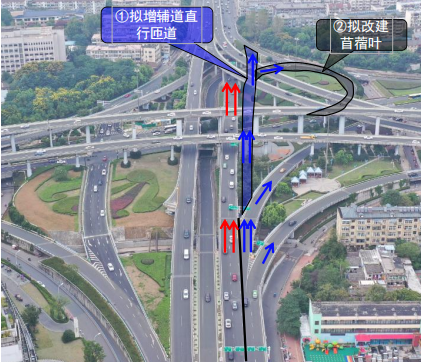

第二處:①南→長江路右轉匝道的一聯改建為分流端(廢除65m、新建65m),在既有南→北主線橋東側,增設直行匝道橋(新建230m);②對既有苜蓿葉匝道改建(廢除65m,新建55m)。

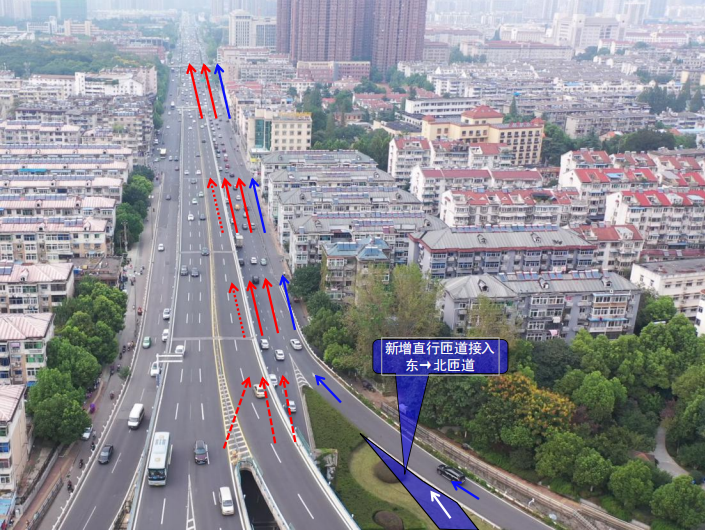

第三處:新增的直行匝道接入東→北右轉匝道。
不利影響
工程量大(拆除既有橋梁130m,新建橋梁350m);投資大;工期長。成效不明顯(堵點北移至淠河路)。
方案三
治理措施
治理措施共三處,其中:

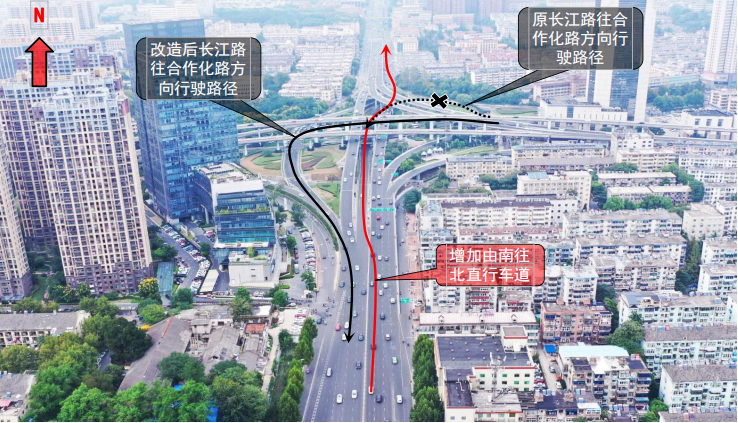

第一處:對現狀長江路轉至合作化路高架的地道進行局部改建,將其改造為由合作化路高架通往西一環方向的通道,增加由南往北的直行車道數。
長江路南向駛入合作化路高架方向的車輛,由原通過地下通道路線變為從長江路地面左轉。

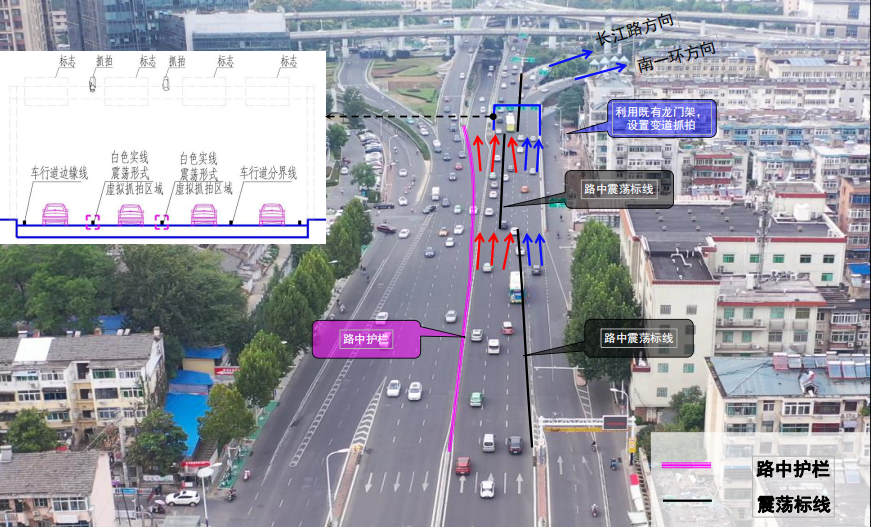

第二處:主輔設置1m寬隔離護欄,設置T型桿信號控制燈,對主線3車道、輔道2車道進行燈控。其中主線車道1、2常綠。停止線位于信號燈南側20米處。對西側擋墻進行局部改造后,重新施劃西半幅車道標線(車道數與現狀保持一致)
第三處:設置震蕩標線,分隔主輔車道,利用既有龍門架增設變道抓拍,減小合作化路高架下橋口處交織干擾。
不利影響

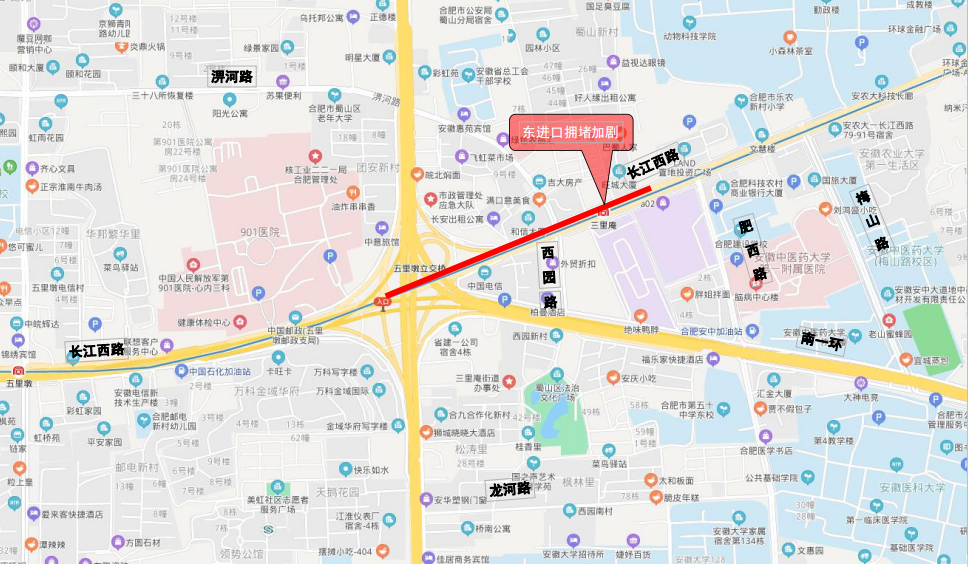

工程量較大(拆除老路約90m,新建橋梁12m、道路90m);加劇長江西路東進口擁堵。
