安徽網 大皖客戶端訊 6月15日,宣城市第十二中學用電增容工程竣工送電,這是宣城市首個完成增容改造的高、中考考點,將滿足該校新裝空調用電需求,提升該校供電可靠性,保障考生在高溫天“清涼應考”。
宣城市第十二中學是今年的高、中考考點之一,原有一臺 630千伏安變壓器運行10年有余。今年高、中考時間推遲到7月,根據宣城市教體局統一要求,每個考場將安裝2臺2.5匹空調,該校現有供電容量無法滿足今夏新裝空調設備的正常運轉。

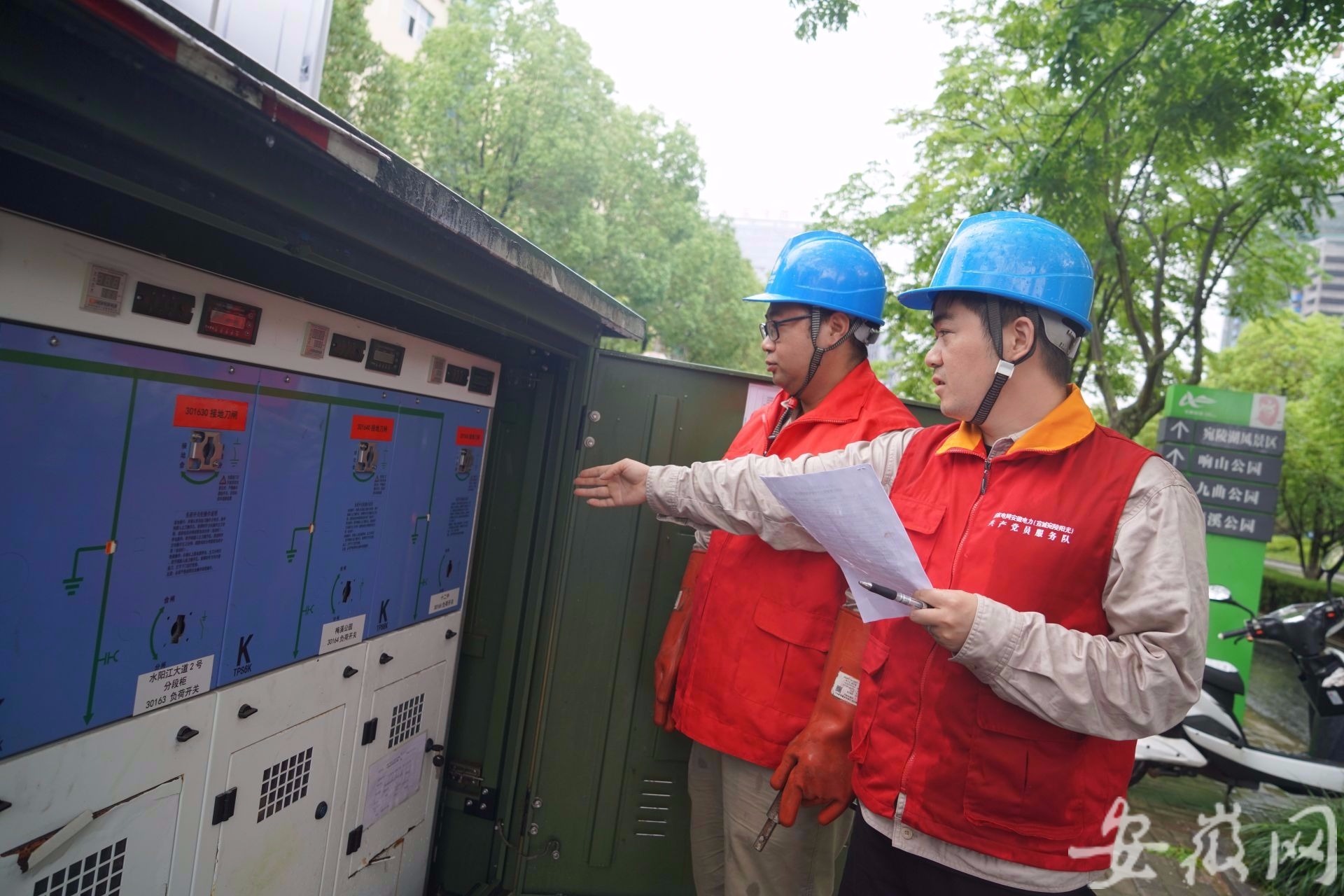

6月1日,接到十二中用電增容申請后,宣城供電公司當天組織人員深入校區開展現場勘察,量身制定增容方案,縮短辦電時間。從申請用電到啟動送電,僅用15天時間就完成了之前需要45天才能完成的高壓增容辦電業務,全力確保考點空調負荷接入需求。
“供電公司在接入方案編制、設備安裝、驗收送電等方面給我們提供了專業意見和支持,幫助我們以最低成本、最短時間高質量完成增容改造工作。”宣城市第十二中學負責人說道。
今年宣城市區高、中考考點共有5個,分別是宣城中學、二中、三中、六中、十二中。5月中旬以來,宣城供電公司第一時間組織專業人員前往各考點開展工作對接,共同商議中高考電力保障工作。經過梳理,宣城市區共有增容需求考點1個,新增變壓器1臺630千伏安,另外十二中、六中的102個考場還將新增更換空調204臺。
“據了解,其他考點內現有空調可以滿足今年考試需求,因此,下一步我們將組織黨員服務隊開展考點供電設備特巡,根據空調安裝進度,提供24小時問詢服務,確保高中考期間可靠供電。”宣城供電公司敬亭供電服務中心主任兼黨支部書記葉坦表示。
